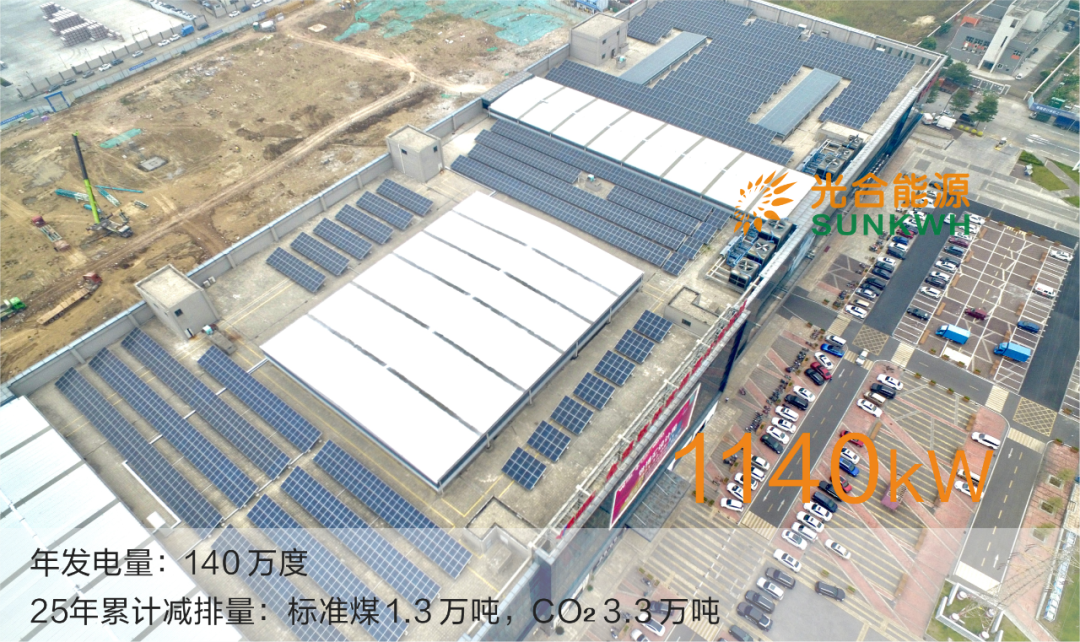

工商业光伏项目简析佛山市顺德一期+二期1140kW,也迎来三期的光伏电站建设
去年,我们曾与大家分享位于佛山市顺德区工商业项目,在2020年底与光合能源通过共同投资的合作模式建设一期492kW工商业光伏电站,业主反馈光伏电站有效地帮助企业减缓用电压力,在2021年9月份加装二期650kW的光伏电站。时隔一年,第三期它来了,据了解,三期正处于建设阶段,装机容量为592kW,三期建成投运后,共三期的总装机容量能达到1732kW,能够满足该企业的用电需求。
这里也给大家解答一下:为什么这个企业并不是一举建设大容量的光伏电站呢,而是要分为三年三期这样的建设方式?在安装一期的时候,这个企业的厂房只有一期安装容量的大小,随着企业自身的经济条件与生产效益的发展,后续也满足了它建设二期、三期厂房与加装光伏电站的需求。
一期与二期的光伏电站都采用自发自用、余电上网的并网模式;目前,一期与二期的光伏电站持续平稳发电运转,整个光伏项目设计寿命为30年,该电站至少还拥有20多年以上的持续发电收益。截止到发稿当日,该项目一期光伏电站已累计发电1061401kWh,预计今年发电量可达到600000kWh;二期光伏电站已累计发电750000kWh,预计今年发电量也可达到600000kWh;一期和二期都占企业总用电量一半以上,分别运行一年多和一年的时间都能达到预期,发电效果显著。
具体项目发电数据请看下表(两期都以今年1-8月的发电数据进行分析)
一期492kW光伏电站发电数据:

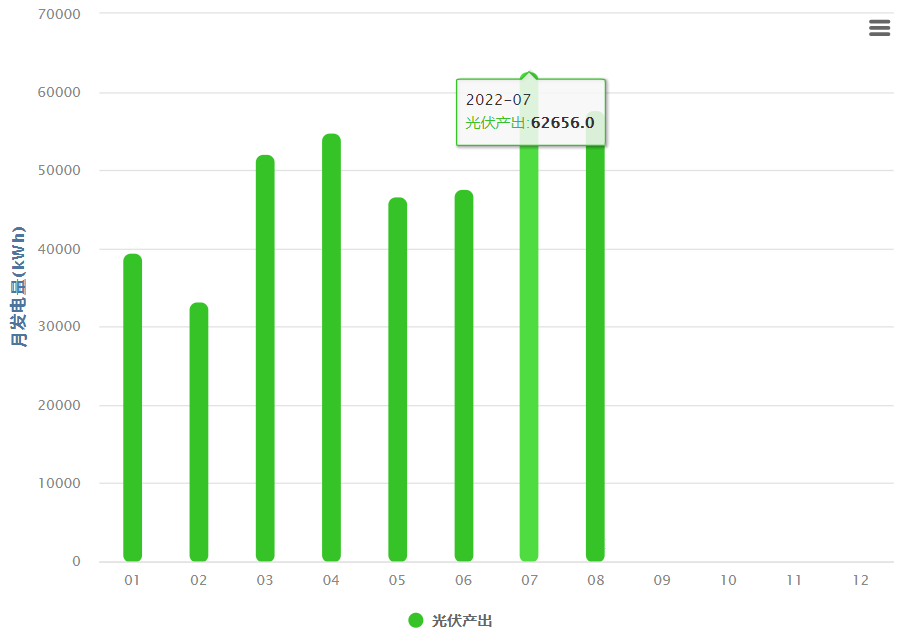

(表1 2022年1-8月发电量数据,7月为最高发电量,达62656kWh,预计全年发电量可达600000kWh)

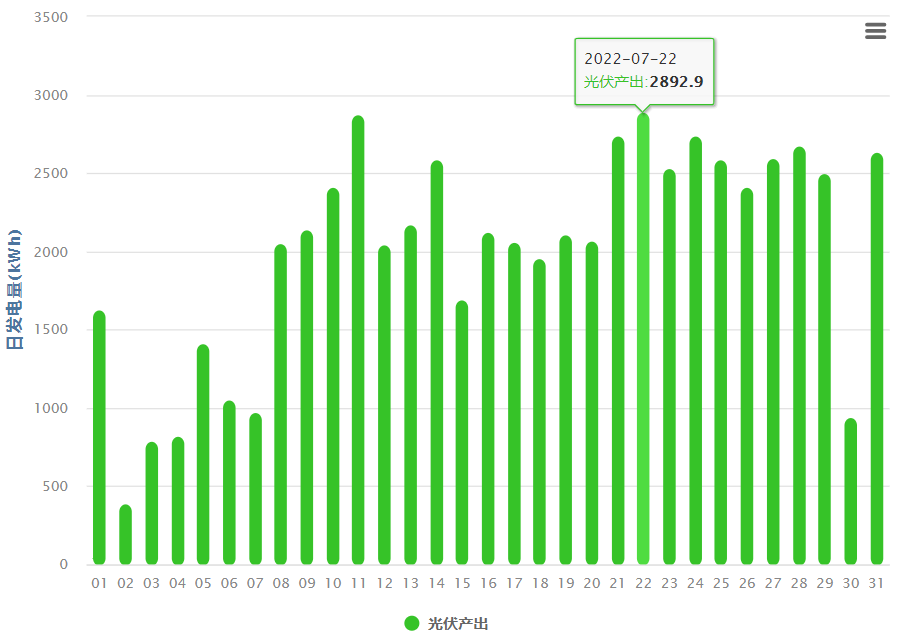

(表2 今年7月发电量数据,7月22日为最高发电量,达2892.9kWh)

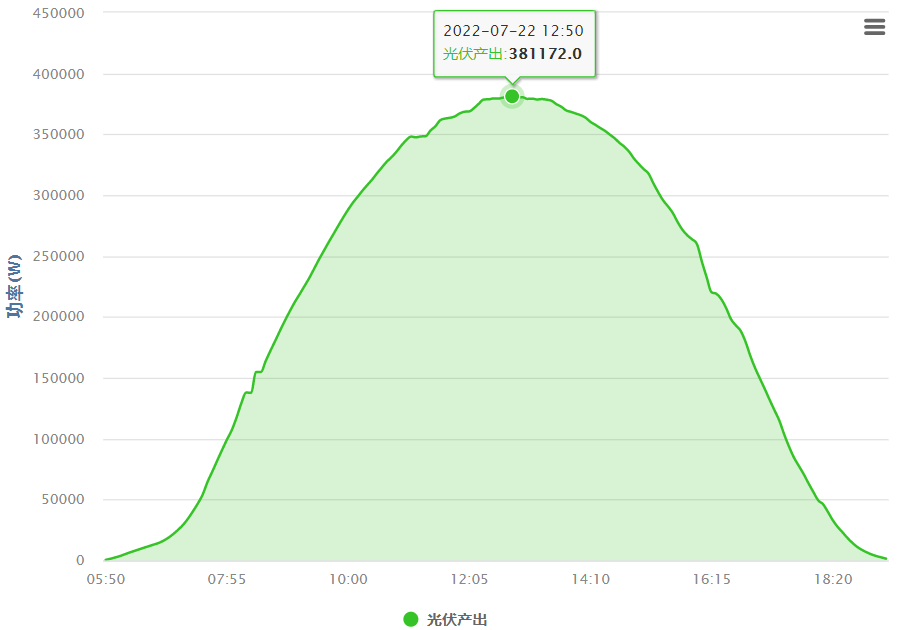

(表3 7月22日发电量数据,中午12:50分光照充沛,所以发电量最高,发电功率达381172.0W)
二期650kW光伏电站发电数据:
(表1 2022年1-8月发电量数据,7月为最高发电量,达80952.2kWh,预计全年发电量可达600000kWh)

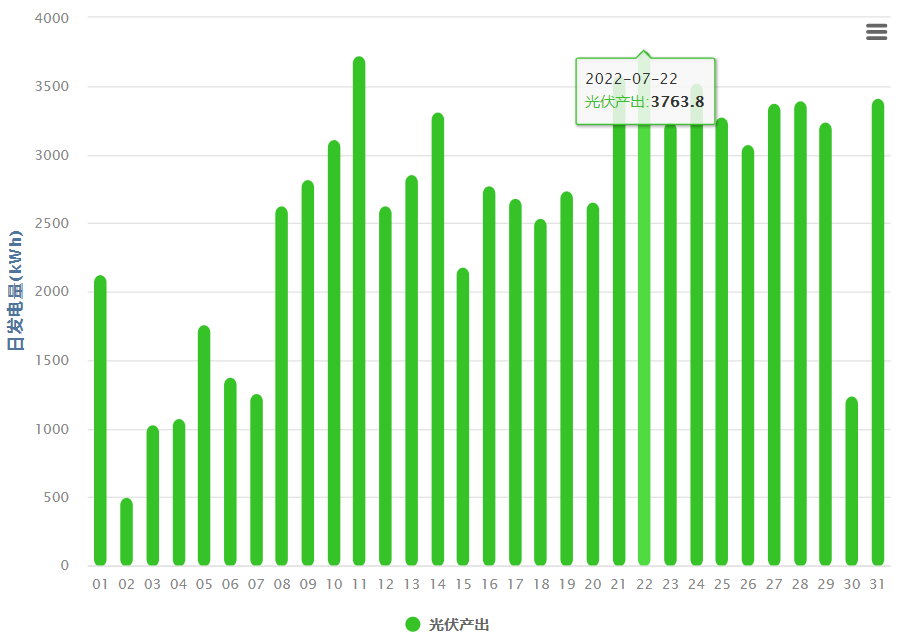

(表2今年7月发电量数据,7月22日为最高发电量,达3763.8kWh)

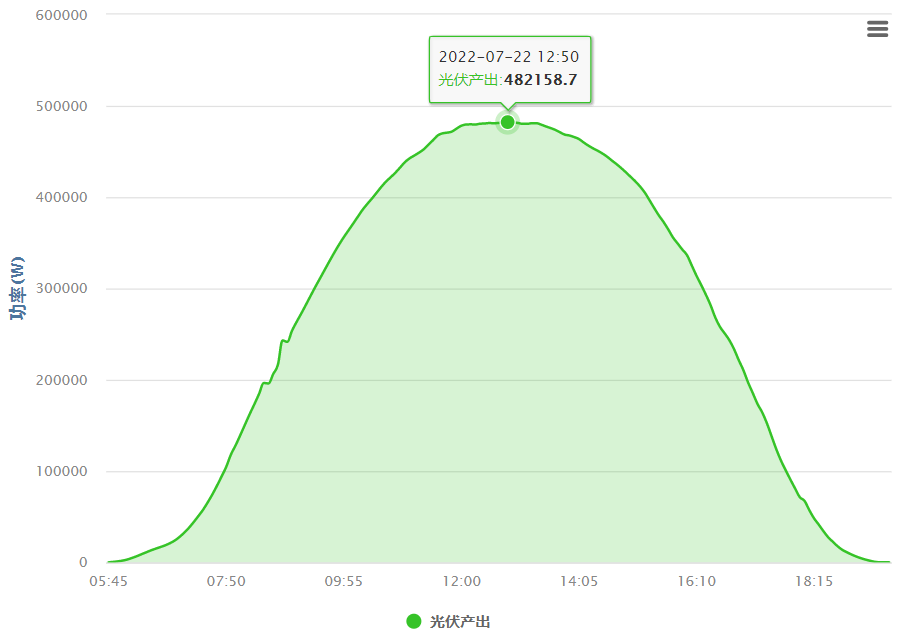

(表3 7月22日发电量数据,中午12:50分光照充沛,所以发电量最高,发电功率达482158.7W)
从2020年的一期492kW,到2021年的二期650kW,到2022年的三期592kW(目前处于建设阶段),佛山市顺德区这个工商业光伏项目实在地反映出一个好的光伏电站给企业带来了多方利好,也享受到所属镇街对于企业安装光伏发电的鼓励补助,并促使业主继续加装的决心,我们也十分期待三期光伏电站的顺利建成投运,为企业带来更大的用电效益。
推荐阅读
工信部等七部委:鼓励企业积极使用绿电,建立绿电碳排放抵消机制!
据说点 亮 星 标后
不会错过光合能源每条推送哦!
喜欢我们的内容请点分享+赞+在看
“比特财经”的新闻页面文章、图片、音频、视频等稿件均为自媒体人、第三方机构发布或转载。如稿件涉及版权等问题,请与
我们联系删除或处理,客服邮箱:bitokx@163.com,稿件内容仅为传递更多信息之目的,不代表本网观点,亦不代表本网站赞同
其观点或证实其内容的真实性。
